佰特钢烟囱漏洞维修顺利竣工 抗冷凝液腐蚀性能优
发布日期:2025-09-07 18:00    点击次数:139

一、项目核心维修内容与技术方案

佰特钢烟囱为钢筋混凝土结构,主要用于钢铁冶炼环节的烟气排放,因长期接触含硫烟气与高温,筒壁内侧出现多处腐蚀漏洞,同时伴随内衬砖脱落、密封层开裂问题。项目采用 “隐患排查 - 漏洞封堵 - 防腐加固 - 功能恢复” 的全流程维修方案,具体实施环节如下:

1.前期隐患全面排查与评估

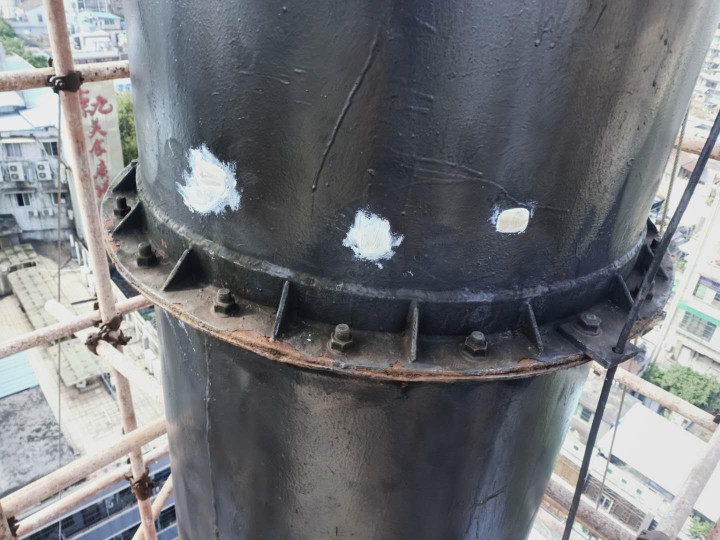

外部检测:使用无人机搭载高清摄像头与热成像仪,对烟囱外筒壁进行全高度拍摄,识别外部裂缝、腐蚀斑点及渗漏痕迹;

内部探查:作业人员通过烟囱内部爬梯与检修平台,进入筒壁内侧,用 “超声波测厚仪” 检测壁厚,同时记录内衬砖脱落数量、密封层开裂长度,最终形成《烟囱损伤评估报告》。

2.漏洞精准封堵与结构补强

小漏洞(直径<30cm)处理:先清除漏洞周边松散混凝土与锈蚀钢筋,用钢丝刷打磨表面至露出新鲜基材,然后植入直径 8mm 的螺纹钢筋,再用 C40 微膨胀混凝土分层浇筑封堵,每层浇筑厚度≤5cm,振捣密实后覆盖养护,确保混凝土与原筒壁结合紧密;

大漏洞(直径≥30cm)处理:除上述步骤外,额外设置 “钢筋网片补强”—— 在漏洞周边 2 倍直径范围内绑扎 Φ12mm 钢筋网,与原筒壁钢筋焊接固定,然后支设钢模板,浇筑 C40 抗渗混凝土,浇筑完成后采用 “洒水养护 + 塑料膜覆盖” 方式养护 7 天,确保混凝土强度达标。

3.内衬防腐系统修复与强化

内衬砖修复:清除脱落、松动的耐酸瓷砖,对基层进行打磨处理,然后用呋喃树脂胶泥重新粘贴同规格耐酸瓷砖,粘贴时确保错缝排列,接缝宽度控制在 3-5mm,且胶泥饱满度≥95%;

密封层重建:对所有新粘贴瓷砖的接缝及原有开裂的密封层,先用砂纸打磨清理,再涂刷聚四氟乙烯密封胶,确保形成连续无间隙的密封层;针对漏洞封堵区域,额外涂刷一层环氧煤沥青漆,增强局部防腐能力;

防腐质量检测:修复完成后,进行 “电火花检漏试验”与 “粘结强度测试”,确保防腐效果达标。

4.外部涂层修复与外观统一

为避免雨水从外部渗入,同时保持烟囱外观整洁,对外部受损涂层进行修复:清除漏洞周边外筒壁的旧漆、锈蚀与积灰,打磨至 Sa2.0 级除锈标准,然后涂刷环氧封闭底漆,干燥后再涂刷丙烯酸聚氨酯面漆,确保修复区域与周边外观统一,且具备良好的耐候性。

二、项目技术难点攻克与质量保障

1.高空受限空间作业安全管控

安全防护体系:作业人员佩戴 “双钩安全绳”,同时在作业区域下方设置 “安全网”,防止物体坠落;烟囱内部通风不良区域,配备 “轴流风机” 强制通风,确保内部氧气浓度≥19.5%、有害气体浓度<职业接触限值,作业前进行气体检测,合格后方可进入;

作业效率提升:采用 “高空吊篮 + 垂直运输平台” 组合方式,吊篮用于外部检测与涂层修复,垂直运输平台用于内部材料运输,较传统爬梯作业效率提升 50%,同时减少作业人员体力消耗,降低安全风险。

2.混凝土与原结构的结合度保障

界面处理:原筒壁混凝土表面打磨后,涂刷 “混凝土界面剂”,增强新老混凝土的粘结力;

微膨胀混凝土应用:选用微膨胀混凝土,浇筑时振捣密实,避免因收缩产生缝隙;同时在混凝土中添加聚丙烯抗裂纤维,减少收缩裂缝。

3.全流程质量管控与验收

工序验收:每道工序完成后,由施工、监理、企业三方共同验收,填写《工序验收记录》,不合格项整改合格后方可进入下一道工序;

第三方检测:竣工后委托第三方检测机构,对烟囱修复区域进行 “混凝土强度回弹试验”、“内衬防腐性能检测”、“外观平整度检测”,所有指标合格后正式移交。

三、项目竣工的实际价值

1.消除安全隐患,保障生产连续

烟囱漏洞的修复彻底解决了烟气泄漏与雨水渗入的问题,杜绝了因烟囱故障导致的生产停机风险,确保钢铁冶炼环节的连续运行。

2.延长设备寿命,降低长期运维成本

漏洞修复与防腐系统强化后,烟囱基材得到有效保护,腐蚀速率降低至 0.01mm / 年以下,预计可延长烟囱使用寿命 5-8 年,减少未来大规模维修或更换的频次;同时,修复后的防腐系统减少了日常维护工作量,预计每年可节省防腐维护费用约 8 万元。

3.符合环保要求,规避合规风险

烟气泄漏的封堵确保了烟气全部通过脱硫、脱硝、除尘系统处理后达标排放,避免因泄漏导致的环保指标超标,符合《钢铁工业大气污染物排放标准》(GB 28664-2012)要求,帮助企业规避环保处罚风险,践行绿色生产责任。
